Опалубка перекрытий — ответственная конструкция, от которой зависит геометрия и безопасность монолитной плиты. В этой инструкции мы разберём проверенную технологию сборки на телескопических стойках, которую используют наши инженеры на объектах в Москве и области. Вы узнаете правильную последовательность монтажа, типичные ошибки и параметры, которые нельзя игнорировать.
Краткая памятка
Высота телескопических стоек: 1,0–5,1 м
Шаг стоек (ориентировочно): 1–2 м (уточняется проектом)
Толщина ламинированной фанеры: 18–21 мм
Шаг поперечных балок: 0,45–0,61 м
Стойки устанавливаются: на ~42 см ниже уровня перекрытия
Вертикальные связи: при высоте опалубки > 4 м
Крепление фанеры: только гвоздями
Снятие опалубки: при 70% проектной прочности бетона

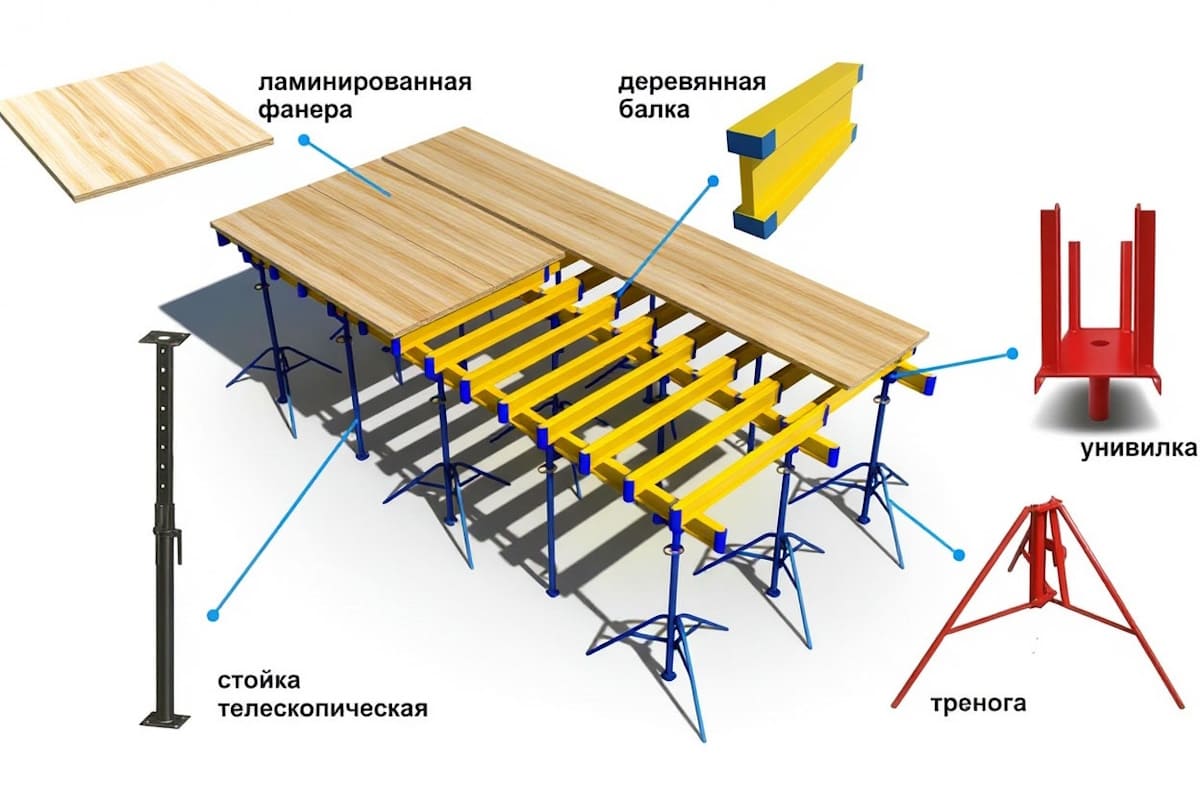

1. Состав комплекта опалубки перекрытий
Стандартный комплект для монтажа опалубки перекрытий на телескопических стойках включает:
- Телескопические стойки — несущие элементы, регулируемые по высоте (1,0–5,1 м).
- Унивилки — опорные элементы для фиксации балок на верхних концах стоек.
- Треноги — монтажные элементы для установки стоек в вертикальное положение и обеспечения устойчивости.
- Двутавровые балки — деревянные или металлические, высотой 200 мм и шириной 80 мм.
- Ламинированная фанера — толщиной 18–21 мм.
- Деревянные подкладки — для распределения нагрузки на основание.
2. Пошаговая инструкция монтажа
Шаг 1. Подготовка основания и разметка
Перед началом монтажа очистите площадку от мусора и проверьте несущую способность основания — оно должно выдерживать передающиеся от стоек нагрузки. С помощью рулетки и мела разметьте линии установки стоек с шагом, указанным в проекте. Ориентировочно шаг составляет 1–2 м.
Ориентировочные параметры
Шаг продольных балок: до 3 м
Шаг поперечных балок: 0,45–0,61 м
Шаг стоек: 1–2 м (для плиты 200 мм)
Шаг 2. Установка треног и стоек
Установите треноги в размеченных местах. Вставьте телескопические стойки в треноги и зафиксируйте их. Наденьте унивилки на верхние концы стоек.
Важно: стойки устанавливаются примерно на 42 см ниже уровня перекрытия (это высота двух балок плюс толщина фанеры 20 мм). Такой запас позволяет уложить балки и фанеру без демонтажа стоек.
Шаг 3. Выравнивание стоек по высоте
Самый важный этап — точное выравнивание всех стоек по высоте. Используйте лазерный или водяной уровень. Регулируйте высоту винтовым механизмом стойки.
Шаг 4. Монтаж продольных балок
Уложите продольные балки в унивилки с помощью монтажной штанги. После монтажа первой балки в ряду следующая стыкуется к уже смонтированной с закреплением в унивилке.
Шаг 5. Устройство вертикальных связей
Рекомендуется: при высоте опалубки более 4,0 м необходимо устраивать вертикальные связи для обеспечения устойчивости и восприятия горизонтальных нагрузок. Связи выполняются с помощью крепёжных скоб и обрезных досок сечением 25×100 мм.
Почему это важно
Без вертикальных связей при высоте более 4 м конструкция теряет пространственную жёсткость, что может привести к деформациям и аварийным ситуациям при бетонировании.
Шаг 6. Монтаж поперечных балок
Уложите поперечные балки перпендикулярно продольным с шагом 0,45–0,61 м. Выровняйте их с помощью шаблона.
Шаг 7. Укладка фанеры
Уложите листы ламинированной фанеры 18–21 мм на поперечные балки, плотно подгоняя друг к другу. Закрепите фанеру в углах листов только гвоздями.
Почему только гвозди?
Саморезы при разборке опалубки приходится вырывать, что повреждает ламинацию фанеры и требует дорогостоящего ремонта. Гвозди забиваются и легко извлекаются без повреждений.
Шаг 8. Финишная проверка
Проверьте горизонтальность палубы, надёжность всех соединений и пространственную жёсткость конструкции.
3. Типичные ошибки при монтаже
- Отсутствие вертикальных связей при высоте более 4 м — приводит к потере устойчивости.
- Недостаточная выверка горизонтали — перекрытие получится с перепадом высот.
- Пропуск треног — стойки могут опрокинуться в процессе монтажа.
- Экономия на подкладках — точечная нагрузка на основание может его разрушить.
- Крепление фанеры саморезами — повреждает ламинацию и затрудняет демонтаж.
4. Снятие опалубки (распалубка)
Снятие несущей опалубки перекрытий допускается при достижении бетоном 70% проектной прочности (в тёплое время года — обычно через 7–14 дней). Точные сроки устанавливаются по результатам испытаний контрольных образцов.
При демонтаже телескопические стойки могут быть опущены на 20–30 мм для облегчения снятия балок. Разборка производится по отдельным участкам длиной, равной шагу стоек.
5. Частые вопросы
Какой шаг стоек выбрать для перекрытия 200 мм?
Ориентировочно 1–2 м. Точное значение определяется проектом с учётом нагрузки и типа балок.
Можно ли использовать обрезную доску вместо фанеры?
Да, для небольших объёмов допускается доска одинаковой толщины. Но ламинированная фанера 18–21 мм даёт более ровную поверхность и лучшую оборачиваемость.
Когда можно снимать опалубку перекрытия?
При достижении бетоном 70% проектной прочности. В тёплое время года — обычно через 7–14 дней.
Что делать, если высота потолков больше 5,1 м?
Применяется объёмная опалубка с ригелями и усиленными опорами либо телескопические стойки с дополнительными связями. Требуется индивидуальный расчёт.
Нужны ли треноги для каждой стойки?
Треноги необходимы для устойчивости в процессе монтажа. Если первый ряд зафиксирован от опрокидывания, треноги можно убрать, но перед распалубкой их нужно установить снова.
Нужна опалубка перекрытий для работы?
Рассчитайте стоимость аренды телескопических стоек, балок и фанеры для вашего объекта — от 312 ₽/м² за 14 дней. Доставка по Москве и области в день обращения.
Перейти к калькулятору →
Видеоинструкция по сборке опалубки перекрытий
